一、先说结论:明装暖气装得好不好,看三件事

老房加装明装暖气,最怕三样:漏水、管子难看、坏了不好修。这三样都出在施工上——机器是同一个厂家产的,装出来的效果却千差万别。这篇把我们整套明装暖气施工流程摊开讲:勘查设计、管路安装、暖气片挂装、壁挂炉安装、打压试验、系统调试、验收交付,每一步的标准写清楚,配的实景图全部来自龙脉已交付的工地。您拿着这篇去比任何一家,都能比得明白。

施工质量的上限,在设计阶段就定死了:管径走多粗、暖气片配几组、水流量够不够、分集水器放在哪——这些在图纸上定下来,现场能做的就是一丝不差地做出来、验出来。这篇讲的是设计落到墙上之后,每一步怎么验。

工期 1.5~3 天主管 De25 起步打压试验 0.6MPa严格保压 24 小时无尘水钻开孔31 张工地实景

二、第一步:勘查与设计交底,图纸做在墙上

墙能不能挂,先搞清楚。小锤轻敲墙面判断墙体材质:红砖墙、混凝土剪力墙承重能力好,直接挂;加气混凝土砌块、轻质隔墙承重能力不够,要用穿墙对拉螺栓、地面支撑支架或局部加固,不能拿普通塑料胀塞凑合——暖气片注水后一组 25~50 公斤,掉下来就是事故。

热负荷逐间算,不是拍脑袋。按面积热指标法逐间计算(Q=q×A),成都住宅 q 值一般 80~120W/㎡;既有建筑、精装房保温偏差,常按 120~130W/㎡ 取值。北向房间上浮 10%~15%,顶层底层上浮 10%~15%,挑空公区和楼梯间因烟囱效应上浮 15%~20%,且要分层核算。

装在哪、怎么走,当场定。暖气片优先窗下、窗侧,用对流加热渗进来的冷空气;底部距地 100~150mm,距墙 30~50mm,上方留足 100mm 散热空间,不正对床头、不贴沙发。管路优先沿踢脚线、吊顶阴角、柜体背后走,能用装修线条挡住的绝不外露;阀门、接头这些检修部位预留操作空间,不封死。设计人员到场逐间测量、拍照,跟业主逐项确认后才出方案。

三、选型三笔账:炉子、管子、控制

第一笔:锅炉看"最小输出功率",不看标称功率

成都小户型热负荷往往只有 3~5kW,而常规 24kW 两用炉最小输出约 8~10kW——最小输出比房间需求还大,锅炉只能频繁启停,又费气又伤机器。正确做法:额定输出大于总热负荷,最小输出低于总热负荷。明装暖气片供水温度 60~75℃,冷凝炉的烟气回收优势发挥不出来,省钱周期太长——优先选单采暖常规炉或变频炉(变频炉最小输出可低到 5.6kW)。还有一笔容易漏的账:燃气表 G1.6 额定流量只有 2.5m³/h,24kW 炉满负荷要 2.7m³/h,表不够要先找燃气公司升级。

第二笔:管径按热量定,不按接口定

明装主管 De25 起步,支管 De16——De16 是支管规格,拿它当主管,末端必然不热、锅炉噪音变大。管材用 PE-铝-PE 五层铝塑复合管:阻氧、耐腐蚀、能定形,适合明装长期使用。

第三笔:控制方式决定往后二十年的燃气费

只关水路阀、锅炉照样烧,节能有限。联动控制(电动二通阀+房间温控器+锅炉通讯)让"房间到温、锅炉停机",节能约 10%~25%,是多数明装系统的推荐档;智能联动再加 APP 远程和分时编程,节能约 15%~30%。要提醒的是:温控器、二通阀、锅炉三者通讯协议要匹配,不是装个温控器就能省气。

四、管路施工:隐蔽、美观、可检修

进场第一道工序是成品保护,不是打孔:地面铺防尘膜、墙面贴保护膜、家具全包裹,瓷砖打孔处先贴美纹纸防崩裂。打孔用水钻静力切割,避开梁端 1/4 跨度、主筋密集区和梁底向上 5~10cm,单孔直径不大于梁高 1/3;孔位远离插座开关至少 15cm,打孔前先排查墙内暗埋电线水管燃气管。

管路沿踢脚线、阴角、柜体背后走,横平竖直:水平偏差不大于 2mm/m,垂直度不大于 3mm/m,弯曲半径不小于 6 倍管外径。连接用卡压式,无接头外露;接头必须留在能检修的位置,不得埋进墙体或扣槽里。管卡间距 30~40cm,弯头三通这些易震动部位加密;穿墙孔两侧 400~500mm 设固定点,缝隙用阻燃材料封堵。

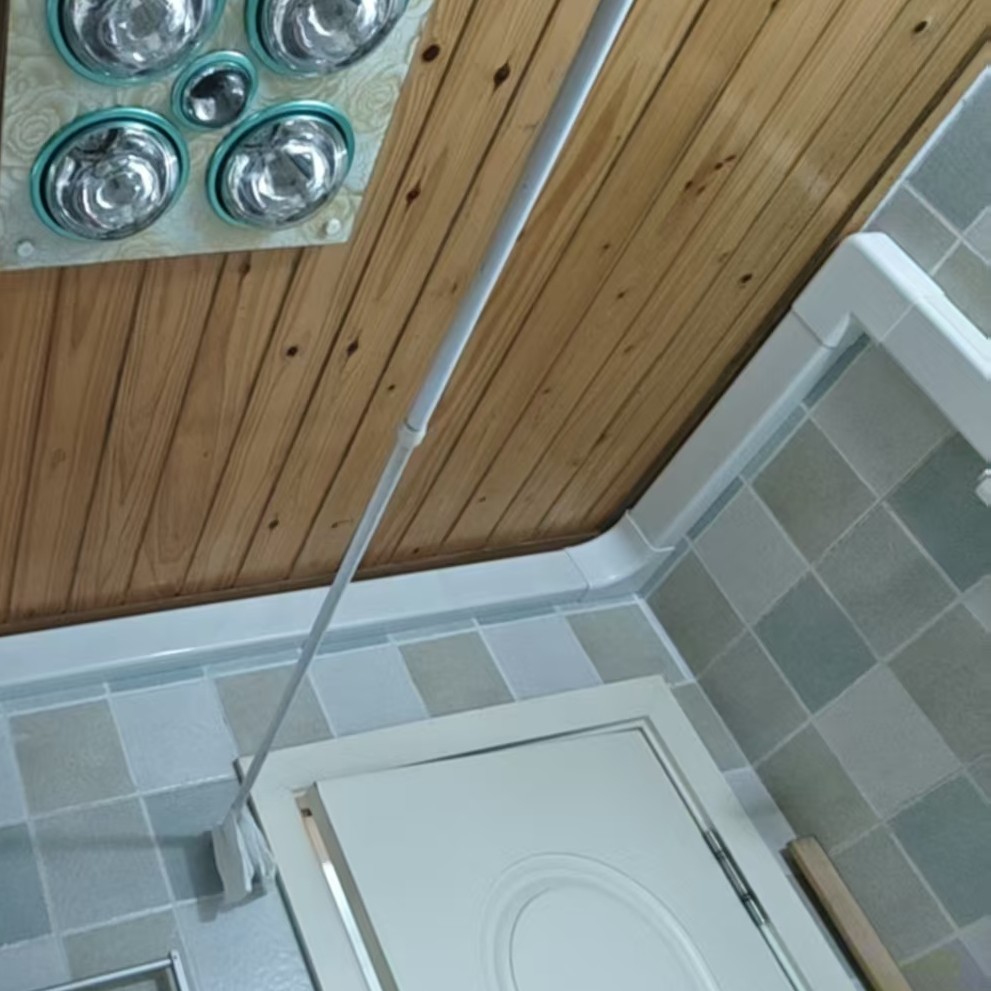

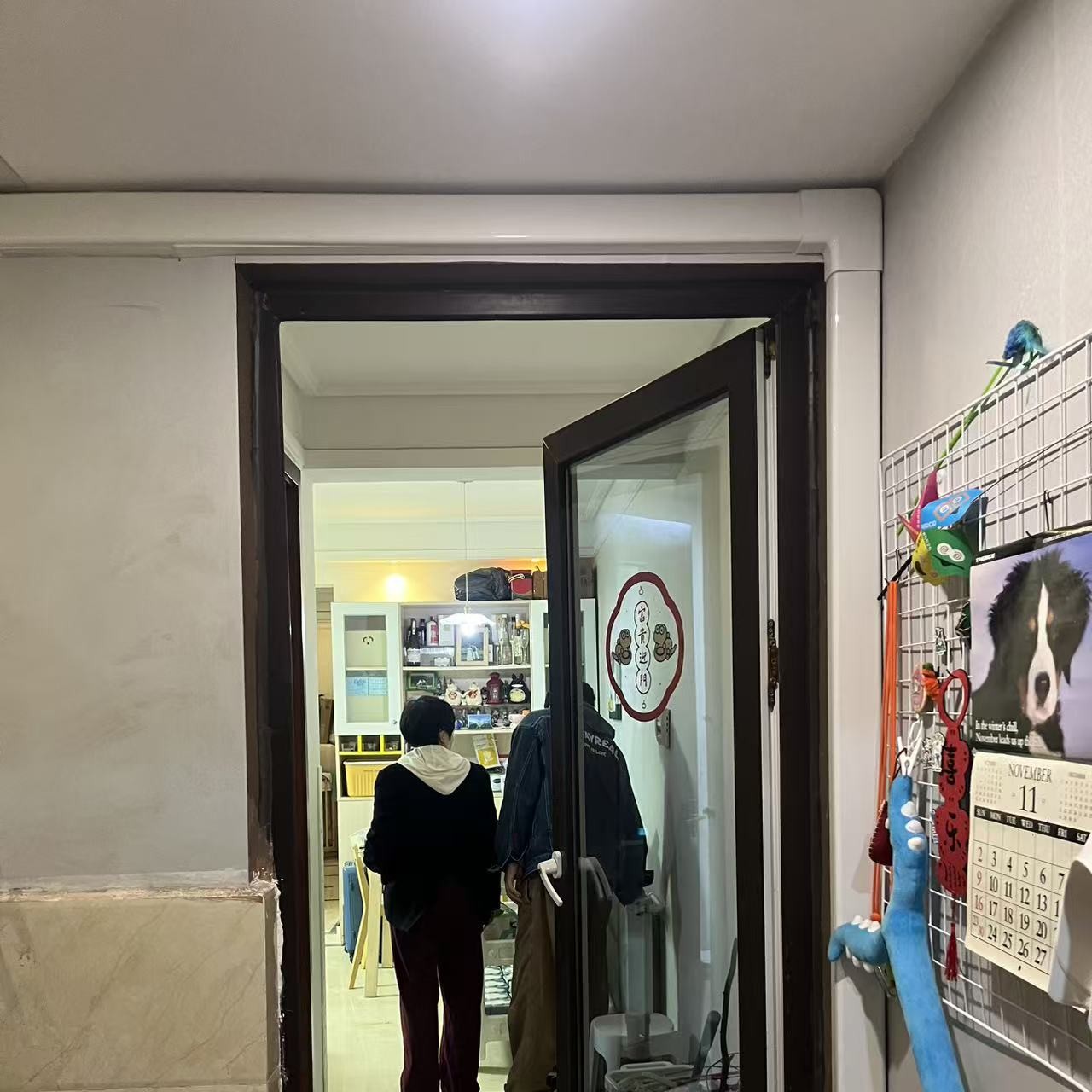

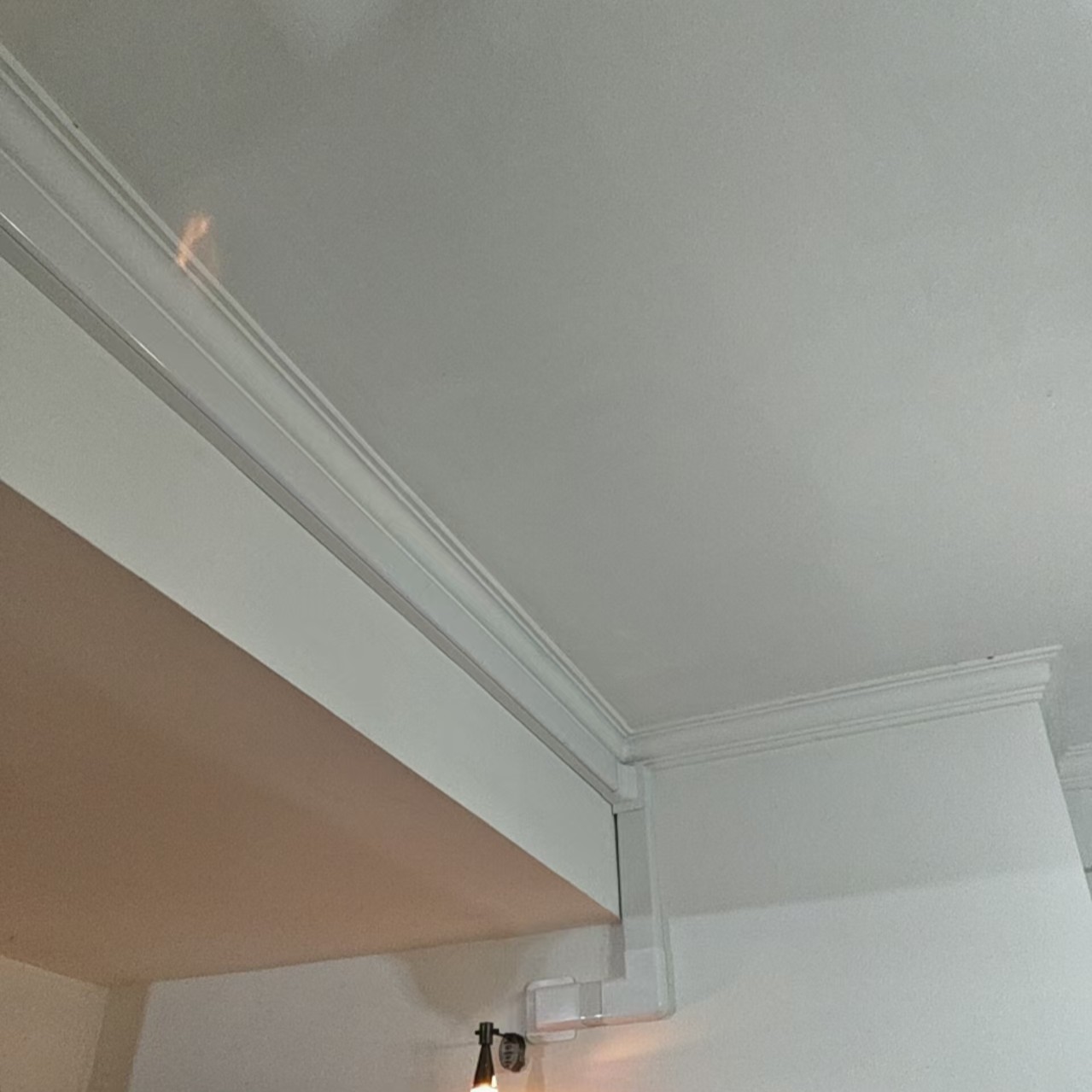

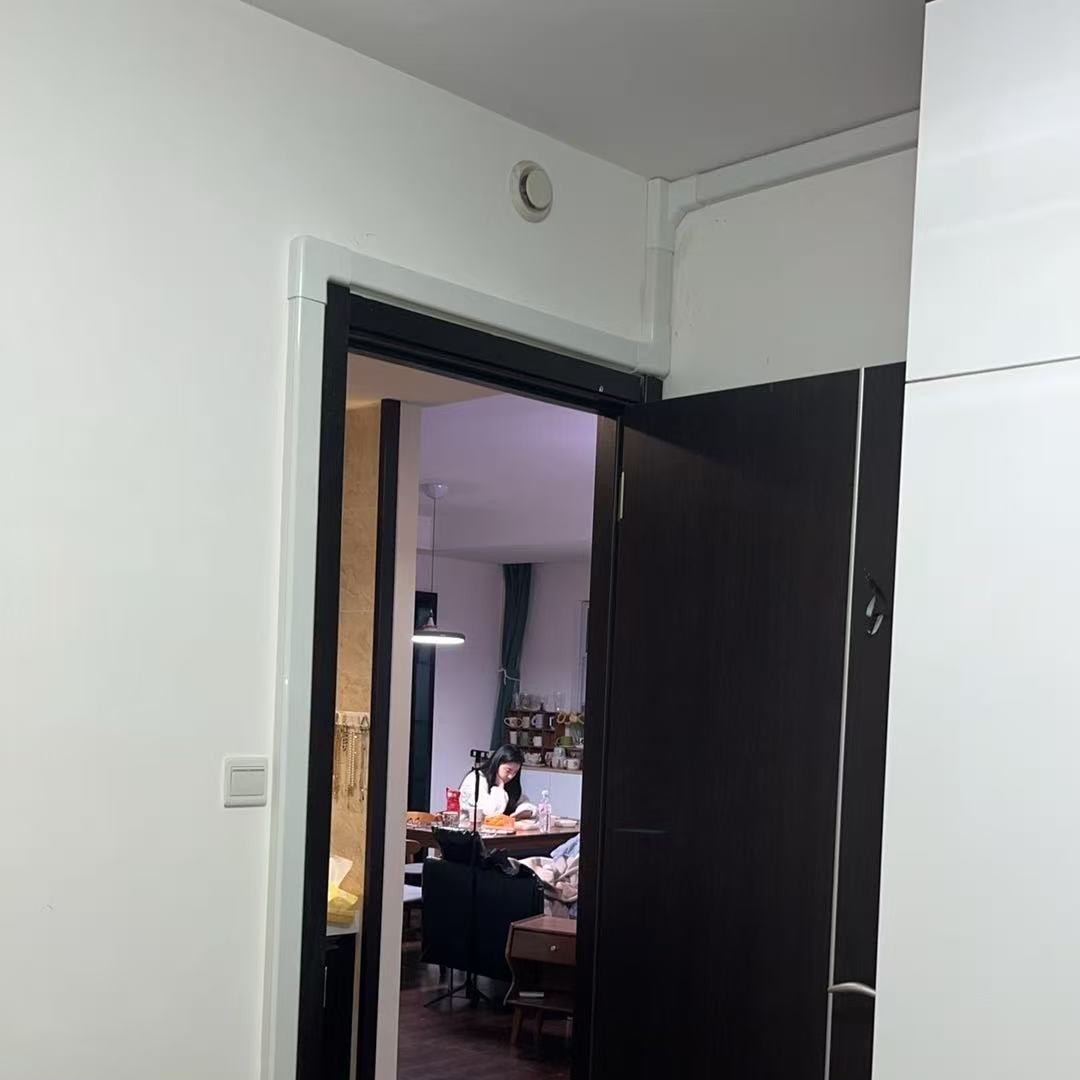

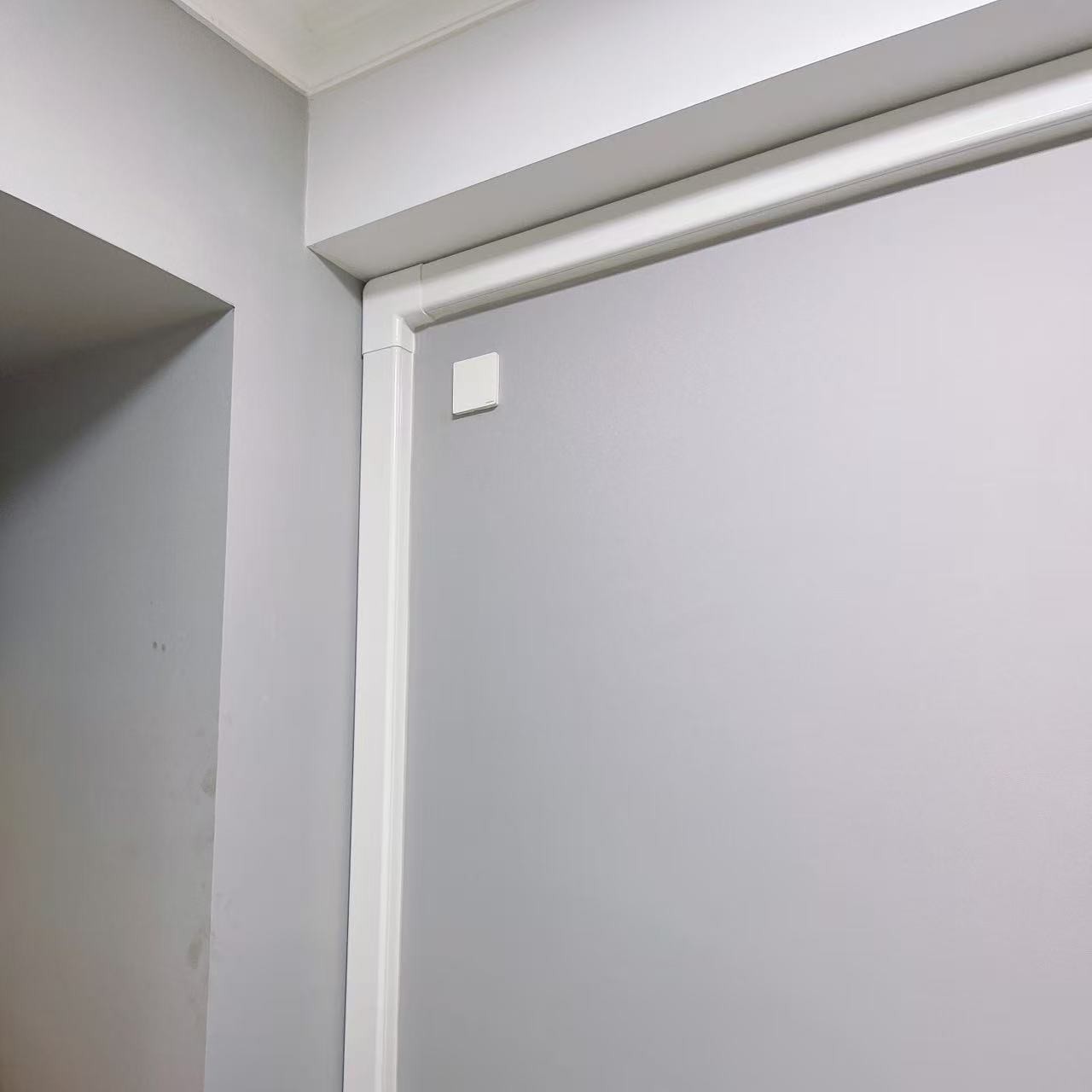

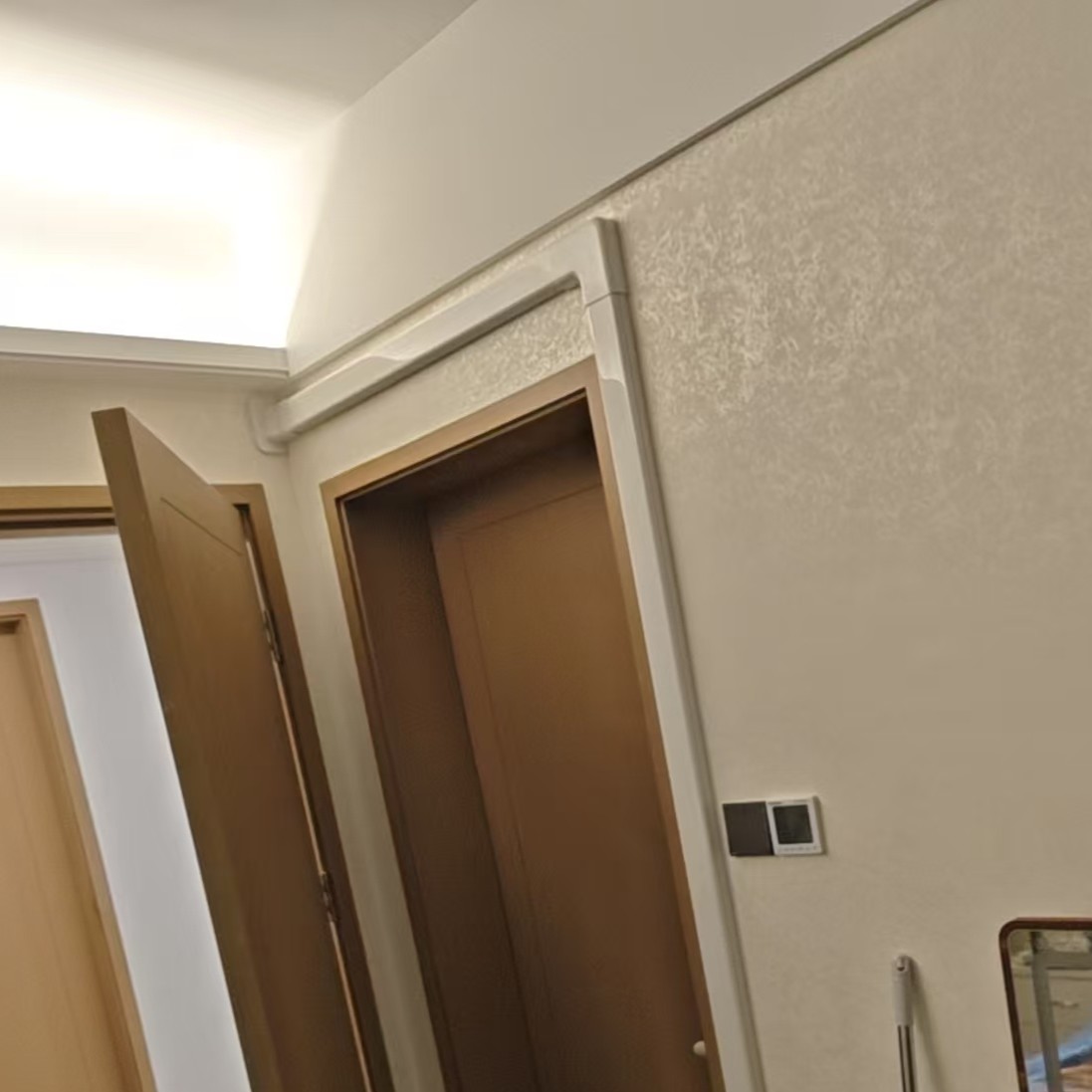

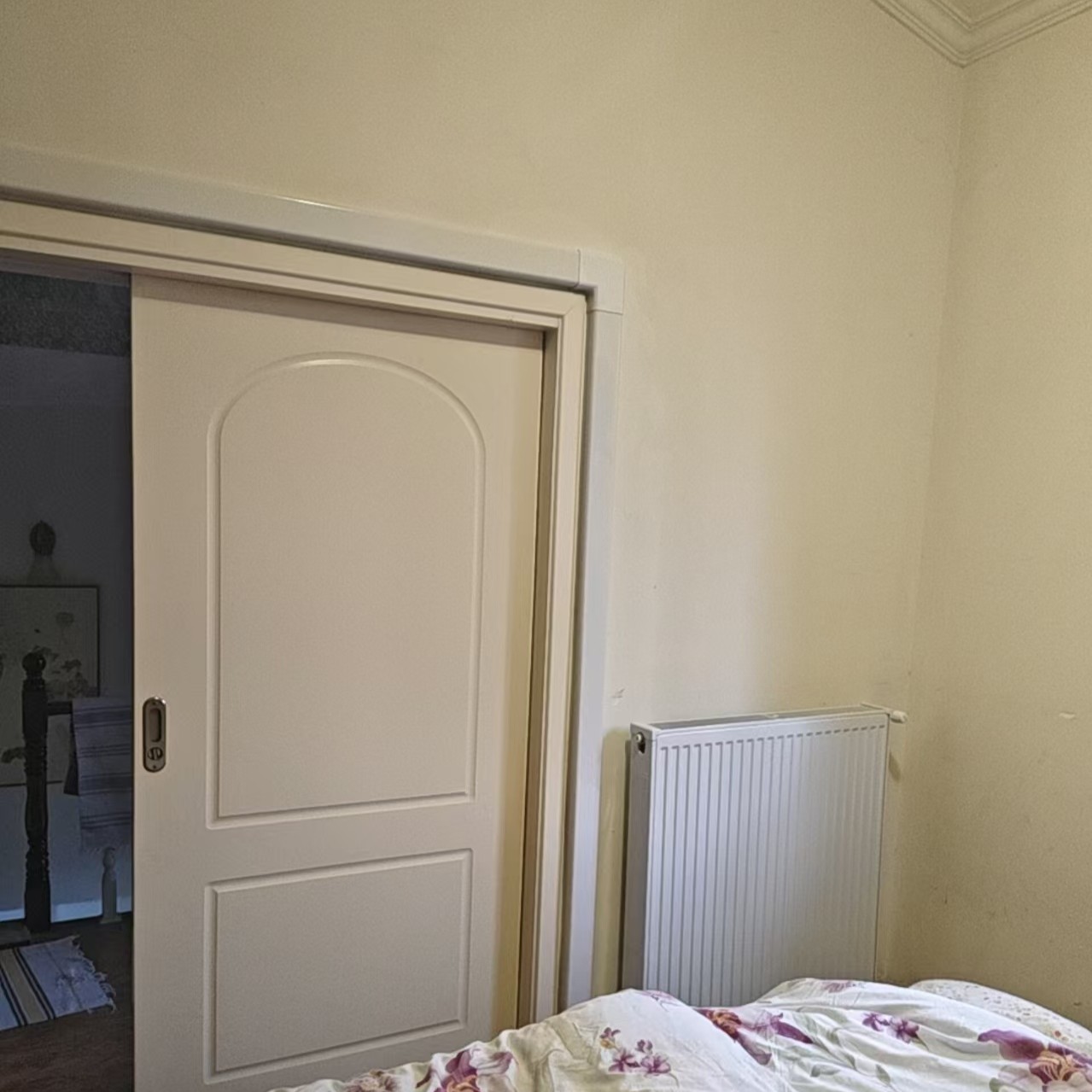

明装暖气管路安装实景一 明装暖气管路安装实景二 明装暖气管路安装实景三 明装暖气管路安装实景四 明装暖气管路安装实景五 明装暖气管路安装实景六 明装暖气管路安装实景七

▲ 管路安装实景(龙脉已交付工地):沿踢脚线与阴角走管、横平竖直、卡扣均匀、转角顺直

五、暖气片安装:挂得牢、接得对、调得平

挂件用 M10 膨胀螺栓加粗挂钩,嵌入墙体不小于 50mm,承重能力不低于暖气片满载的 2~3 倍;长度超过 1.8 米的暖气片至少 3 个挂点,挂钩间距不超过 800mm。挂装后用手晃动、双手下压检查,有位移重新加固。

接管方式直接影响散热:同侧上进下出管路集中、便于隐蔽,是常规明装首选;超过 2 米的暖气片用异侧上进下出,散热最充分(配平衡角阀调水力平衡);下进下出会导致散热量下降约 10%,水循环动力不足时更明显,明装系统慎用。进水口在上、回水口在下,接反了暖气片下热上冷。水平偏差不大于 1mm/m,排气阀端略高或水平,不能反向倾斜——不然顶部积气排不掉,暖气片永远半截热。

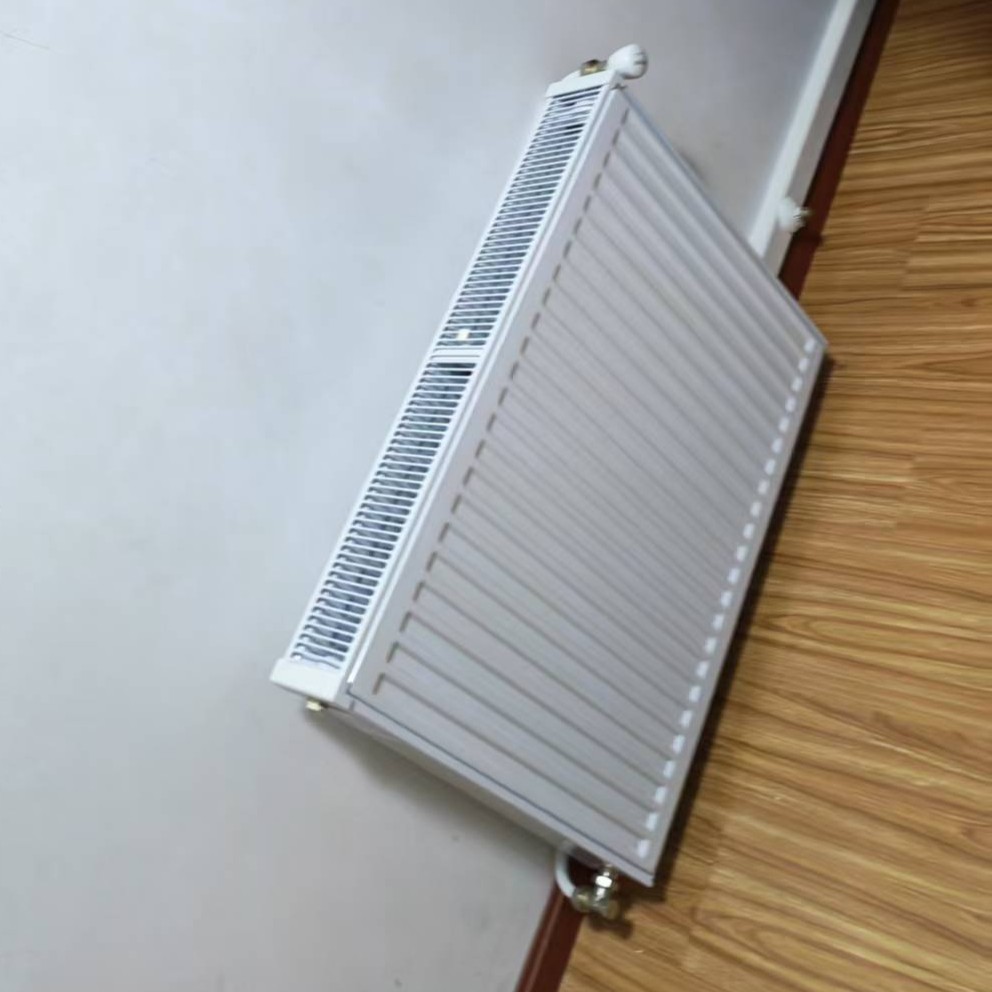

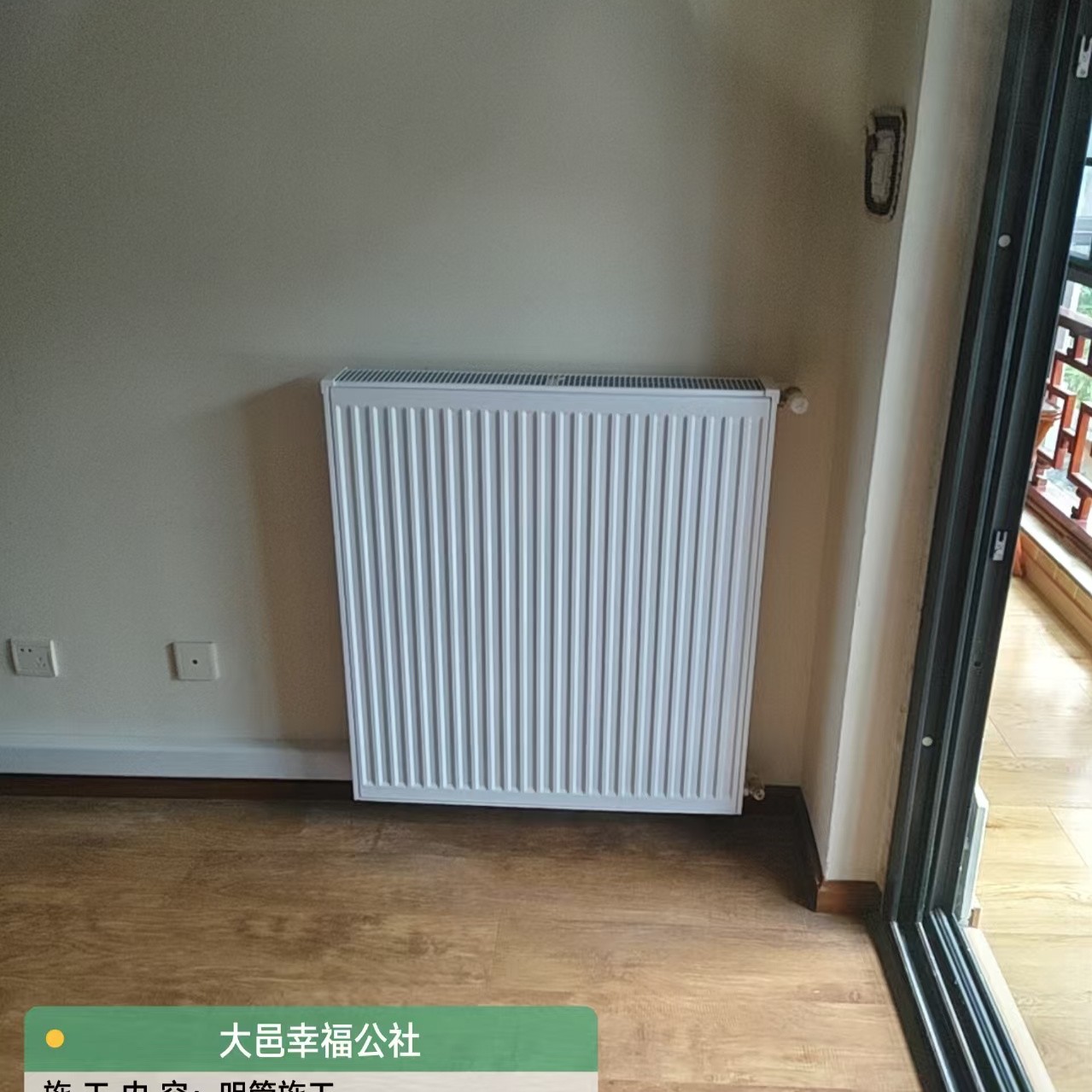

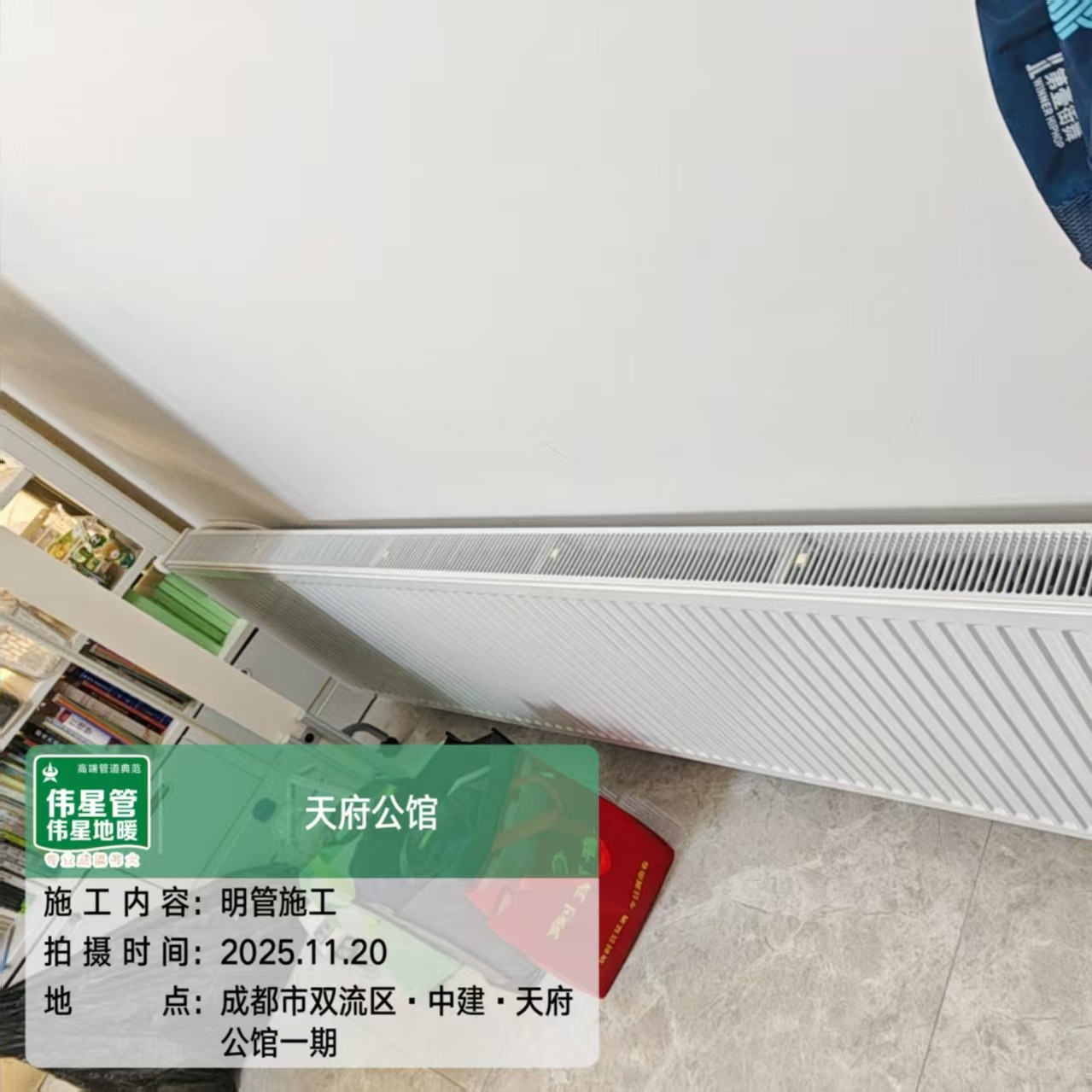

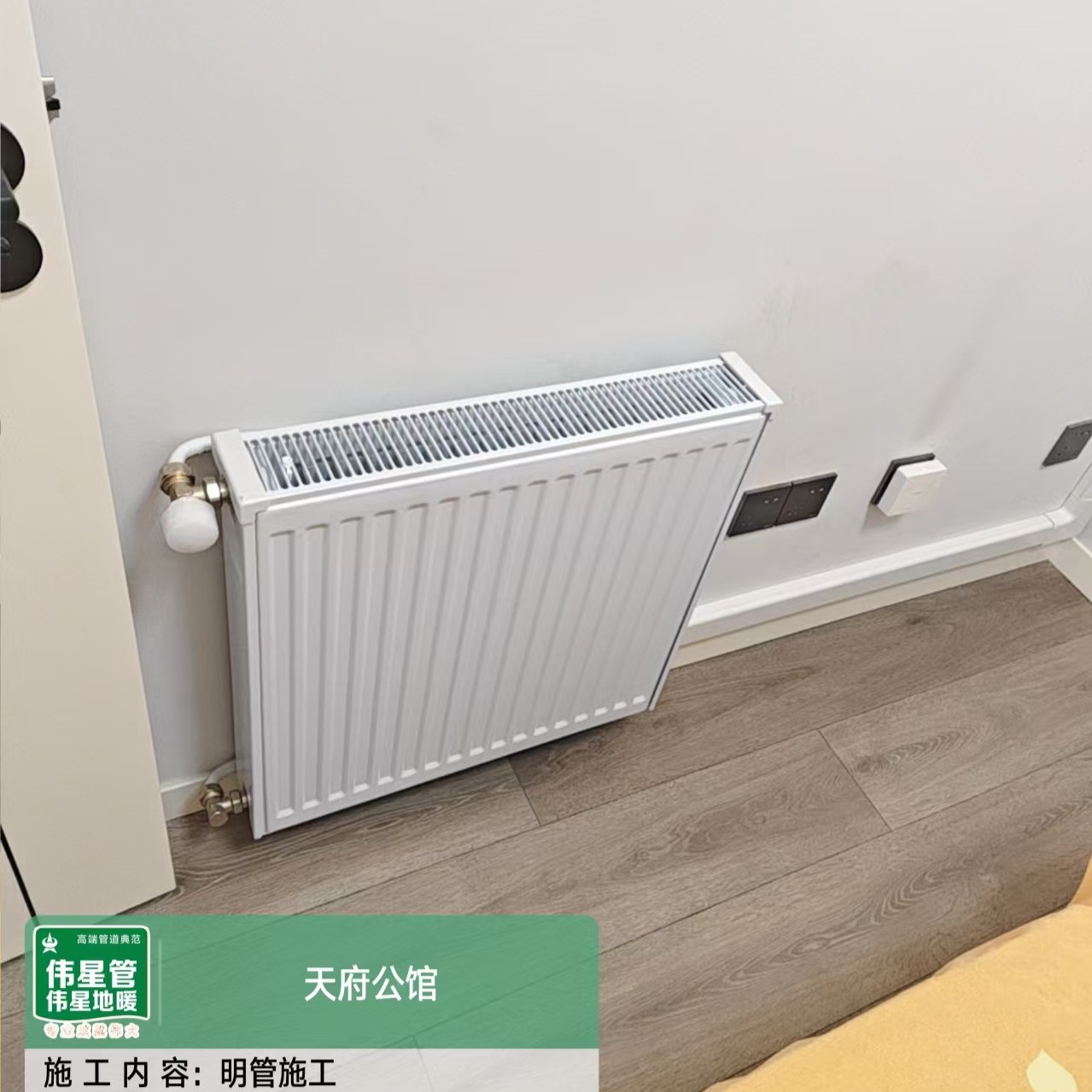

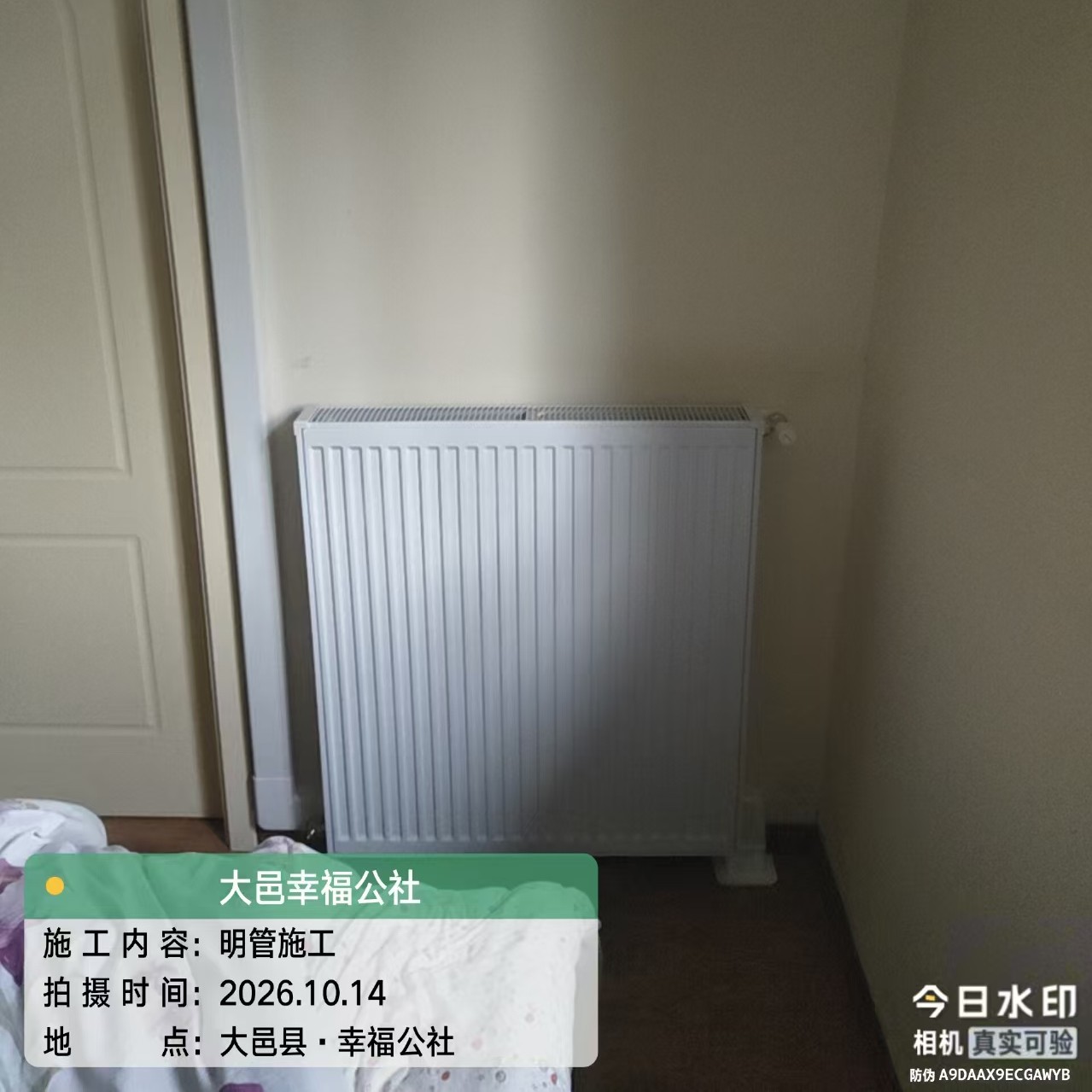

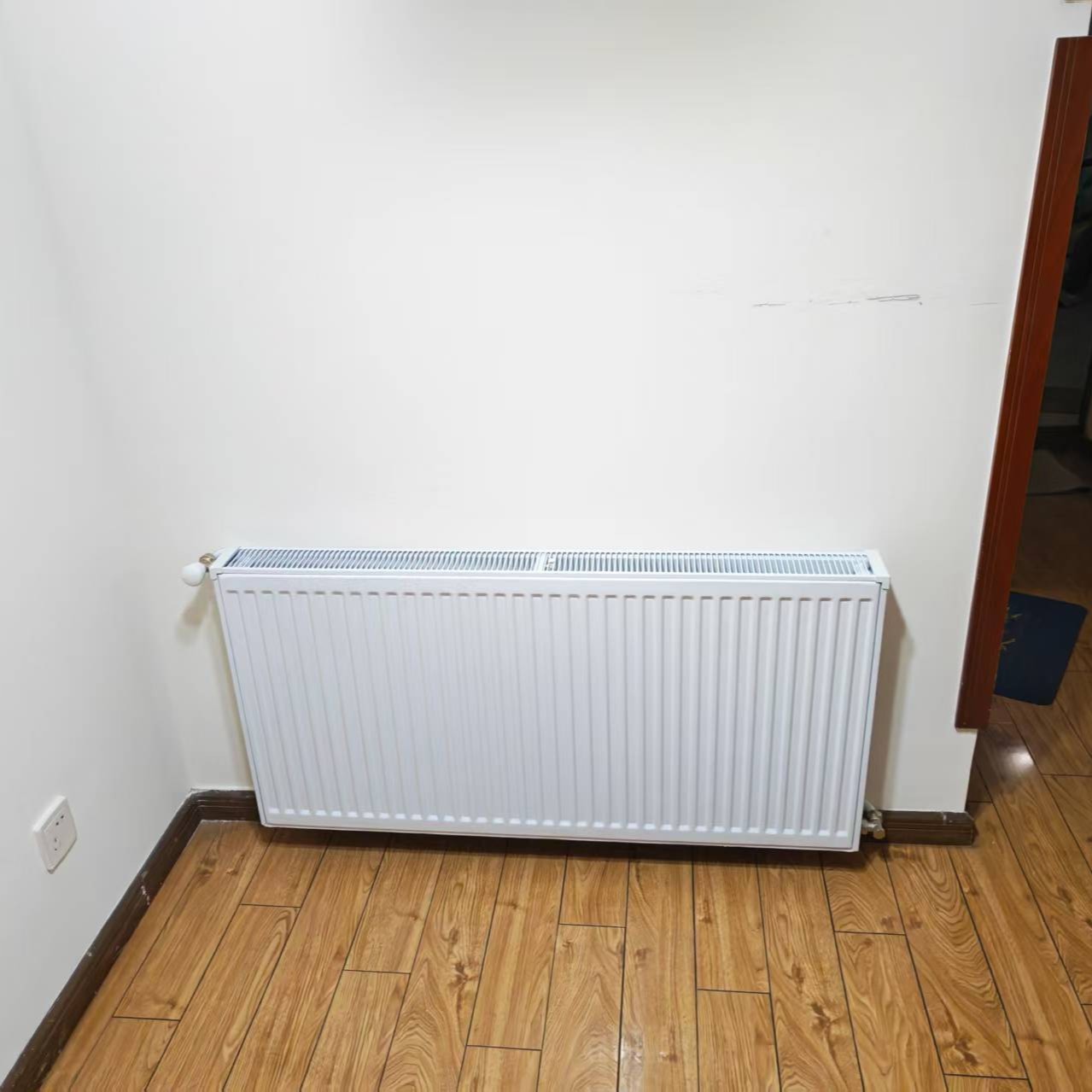

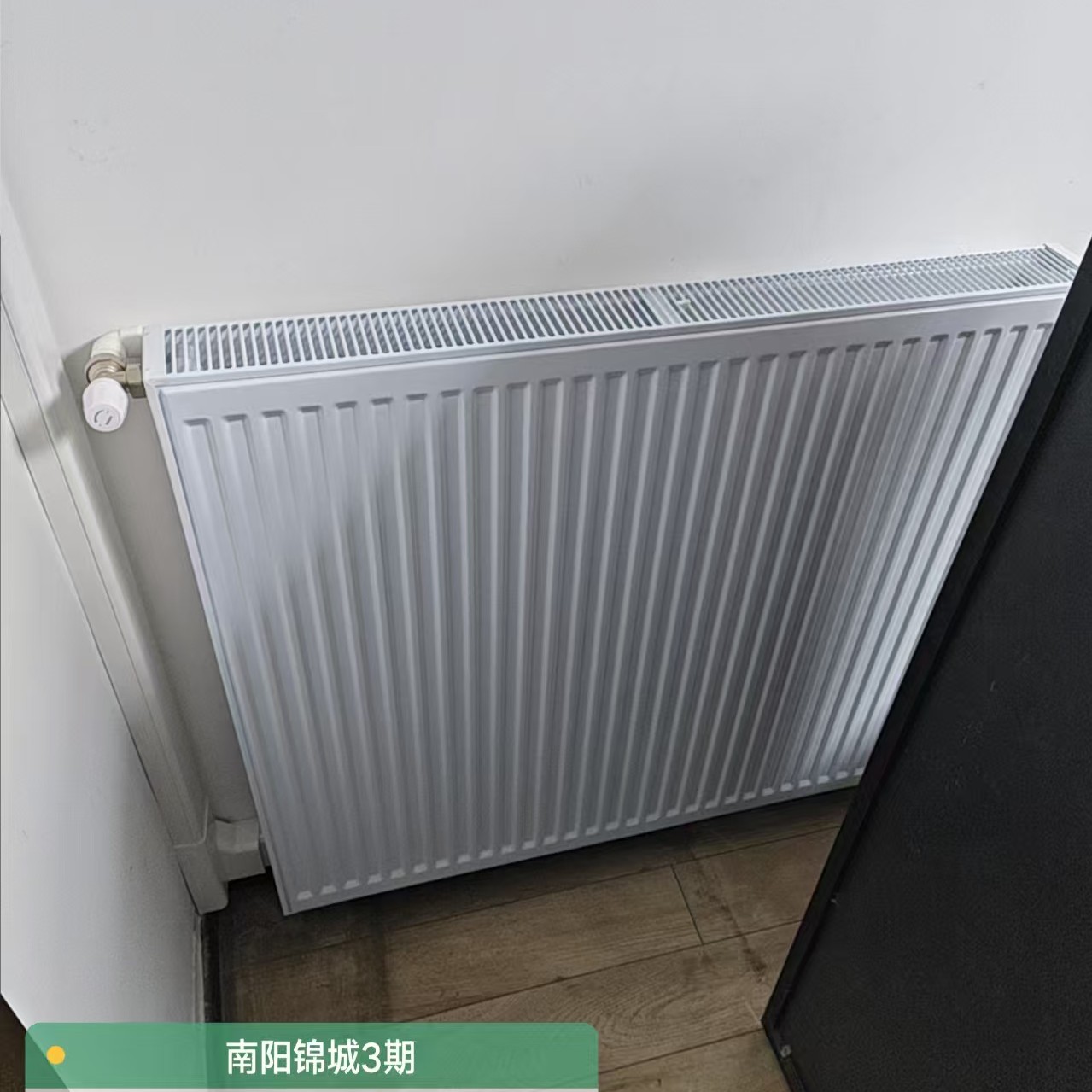

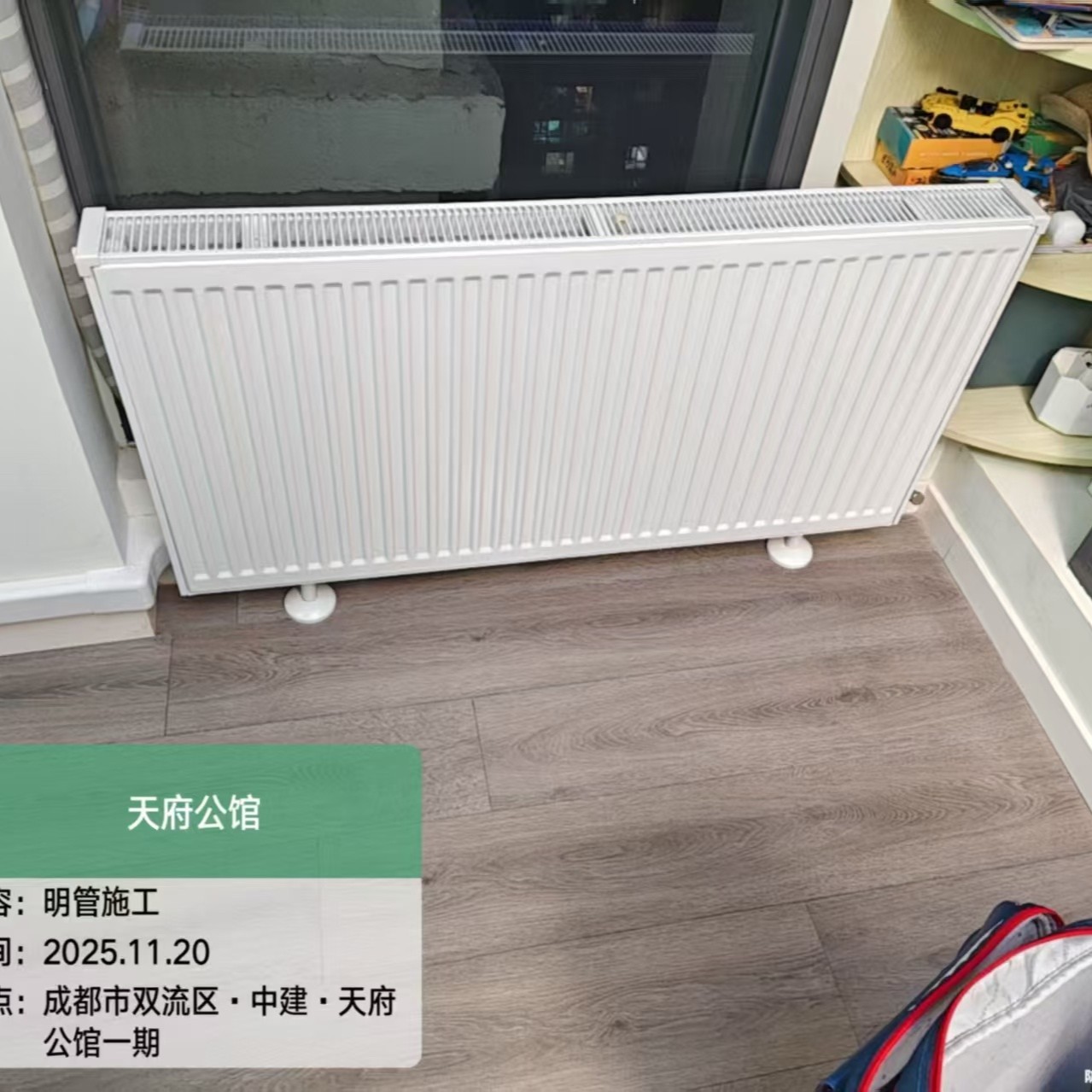

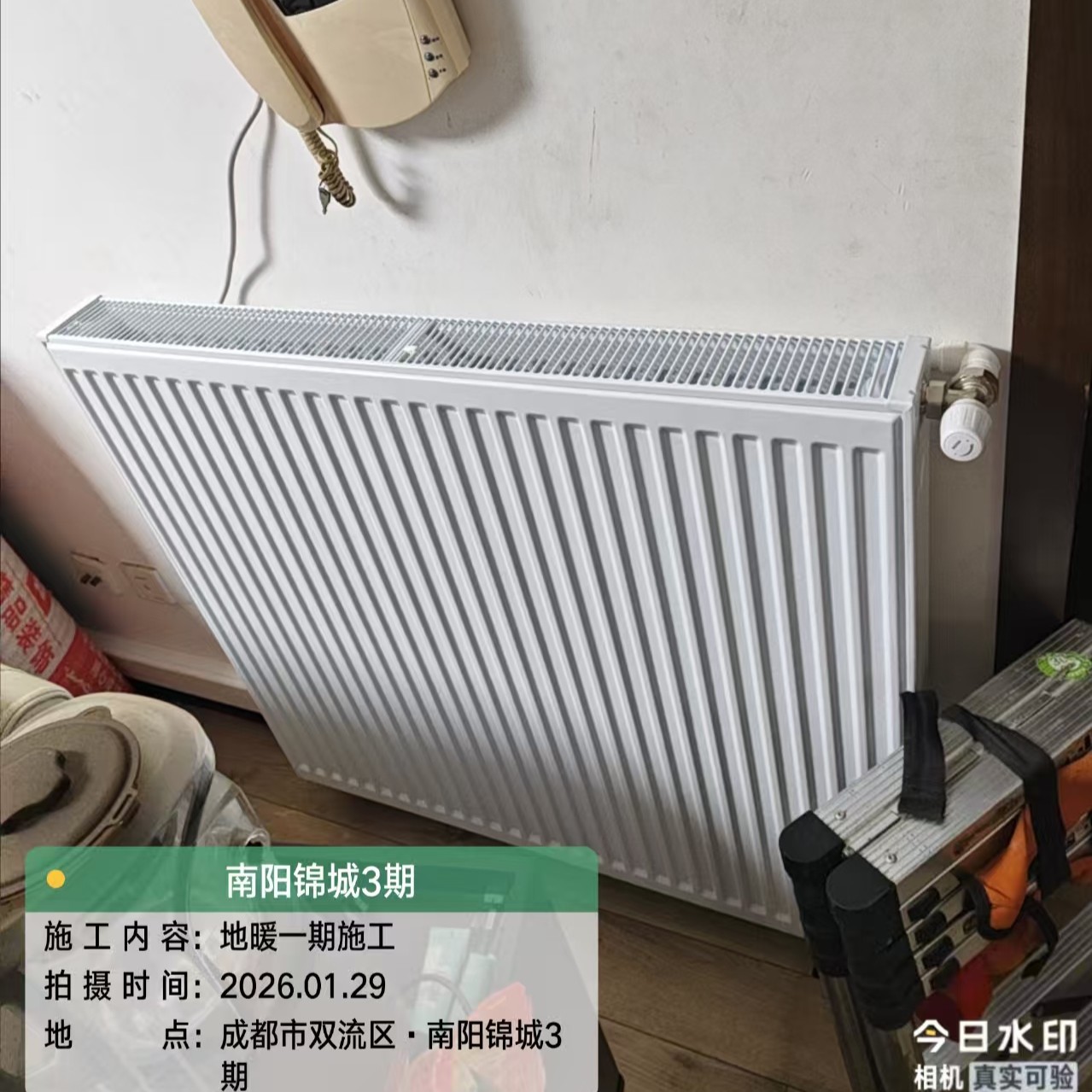

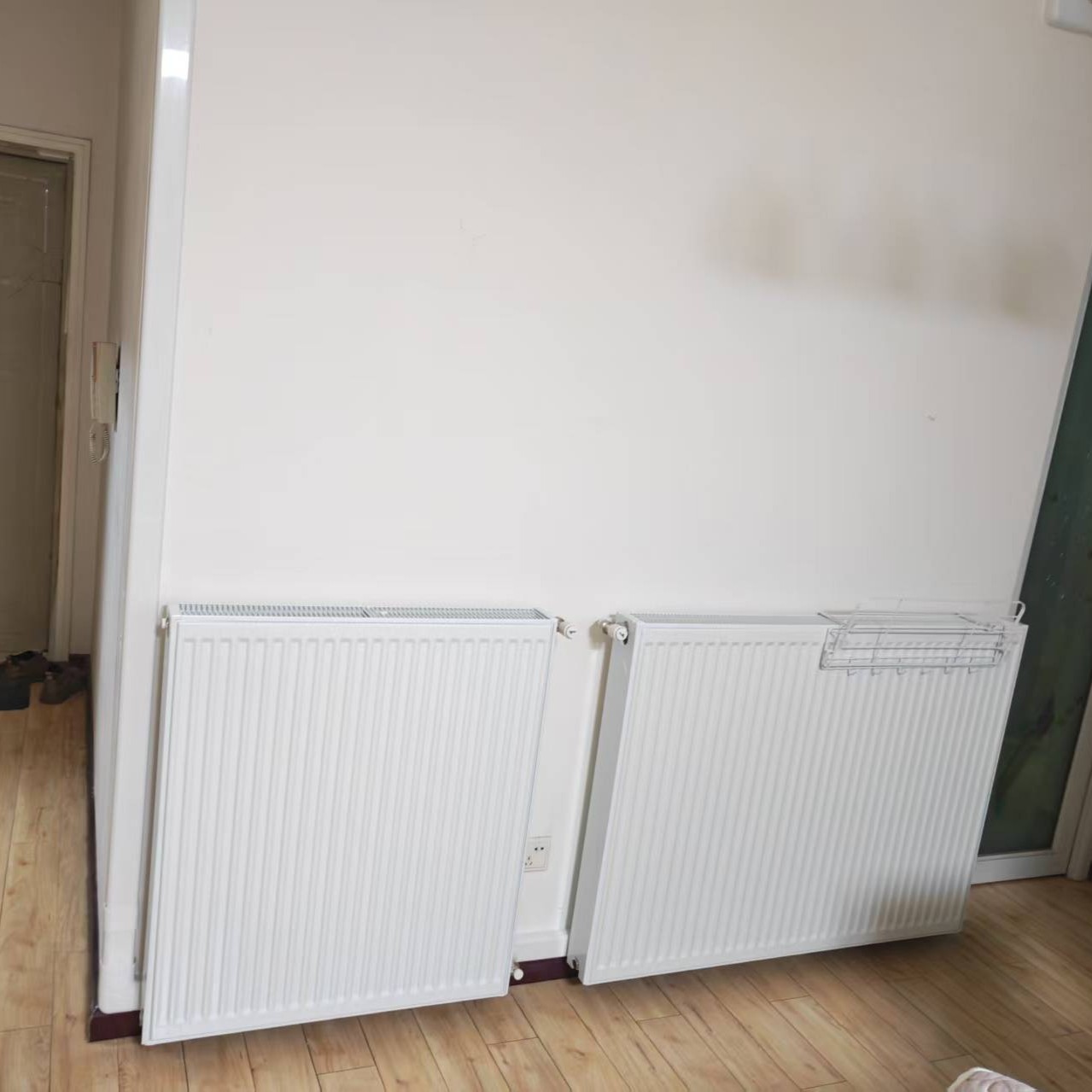

明装暖气片安装实景一 明装暖气片安装实景二 明装暖气片安装实景三 明装暖气片安装实景四 明装暖气片安装实景五 明装暖气片安装实景六 明装暖气片安装实景七 明装暖气片安装实景八 明装暖气片安装实景九 明装暖气片安装实景十 明装暖气片安装实景十一

▲ 暖气片安装实景(龙脉已交付工地):定位划线、水平调平、接管阀门、排气阀安装

六、壁挂炉安装:烟管坡度和燃气检漏是两条命

壁挂炉装厨房、生活阳台等通风处,严禁装在卧室、起居室、浴室;房间要装可燃气体报警器,距炉体不大于 8 米、距顶棚 300mm 以内。烟管坡度因炉型而异:不带冷凝水收集的非冷凝炉,烟管水平段向下倾 2°~3°,防雨水倒灌;带冷凝收集的非冷凝炉和冷凝炉向上倾 2°~3°,让冷凝水回流机器排出。烟管伸出外墙不小于 100mm,穿墙加专用套管(比管大 2~3cm),排气口朝开阔区域、不对着邻户窗户。

燃气连接只用金属管、禁用胶管,炉前设手动球阀;检漏用肥皂水或稀释洗洁精涂所有接口,观察 3 分钟以上无气泡才算合格,严禁明火检漏。冷凝炉的冷凝水只能排进非金属污水管(酸性水会腐蚀金属管),排水管每米降约 50mm、上面不装阀门。

锅炉联动控制器安装实景一 锅炉联动控制器安装实景二

▲ 锅炉联动控制器安装实景:温控器、电动二通阀与锅炉三方通讯匹配后接入,实现到温停机

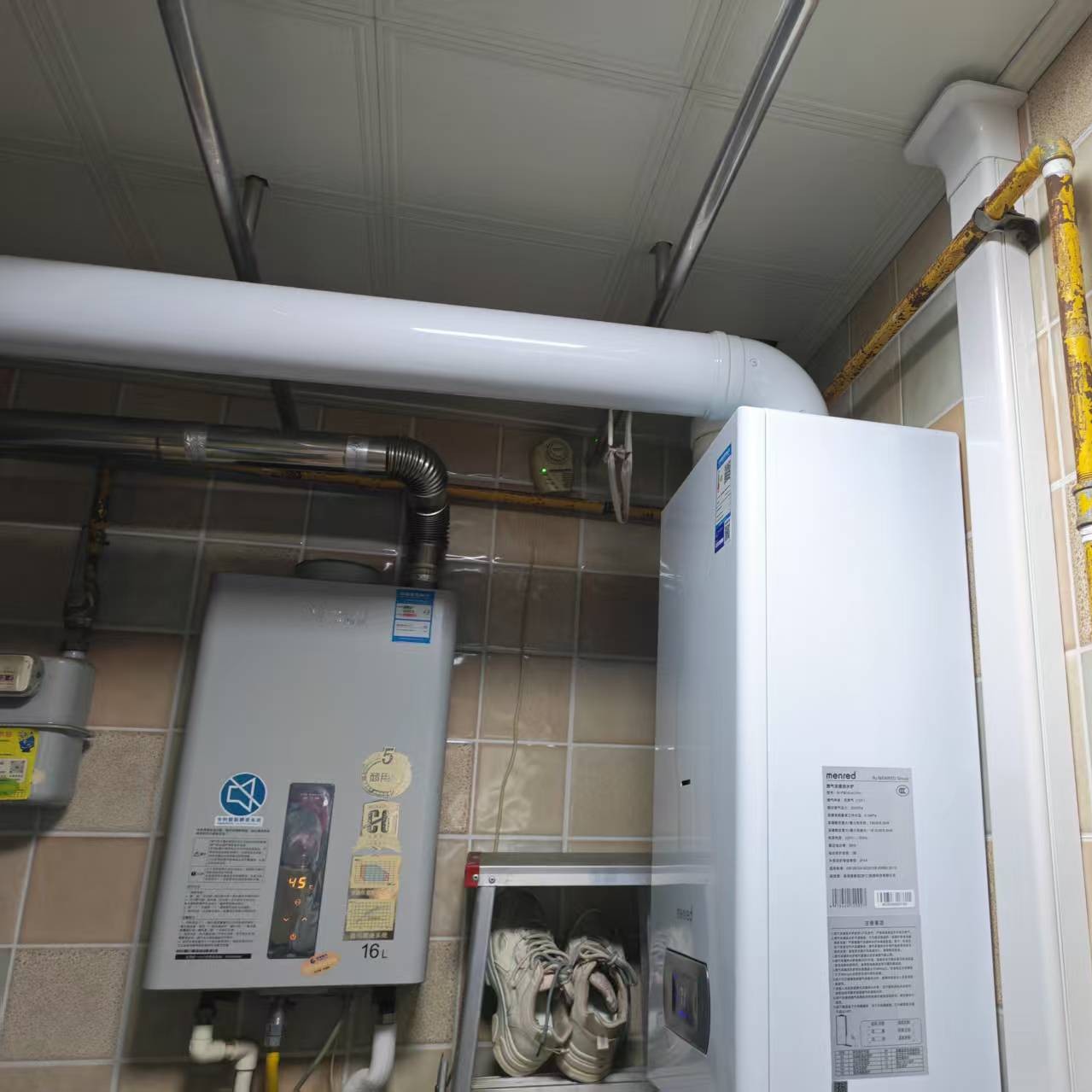

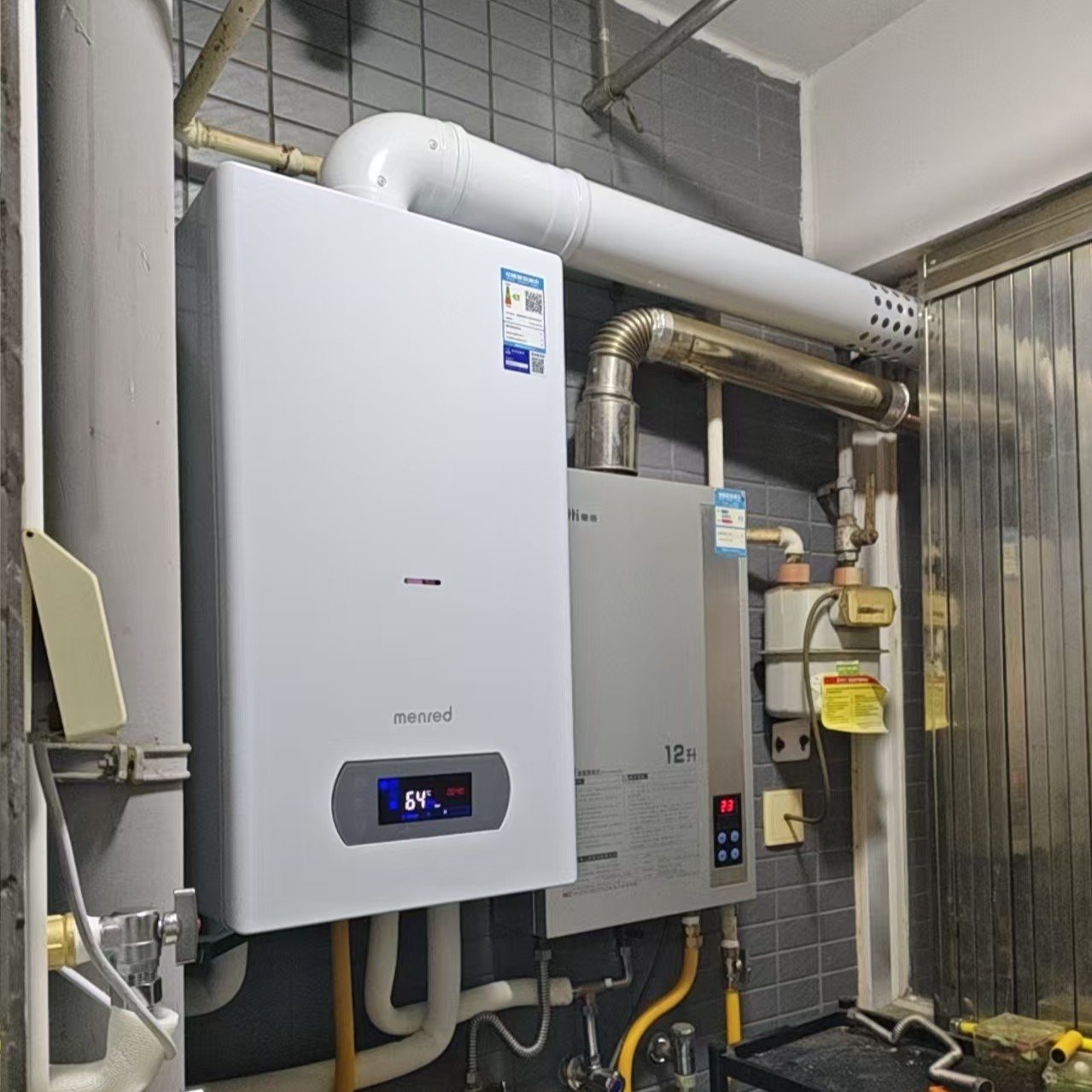

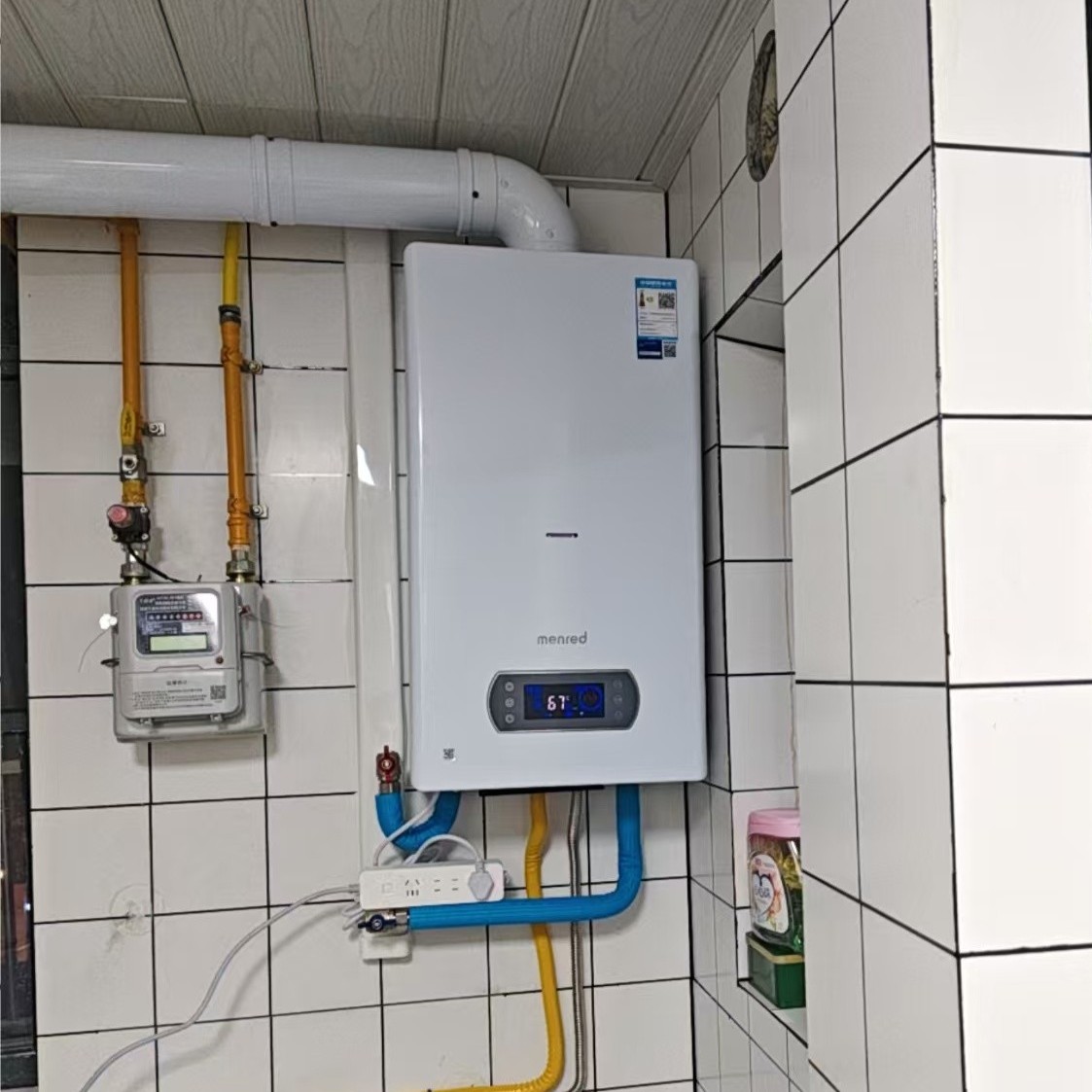

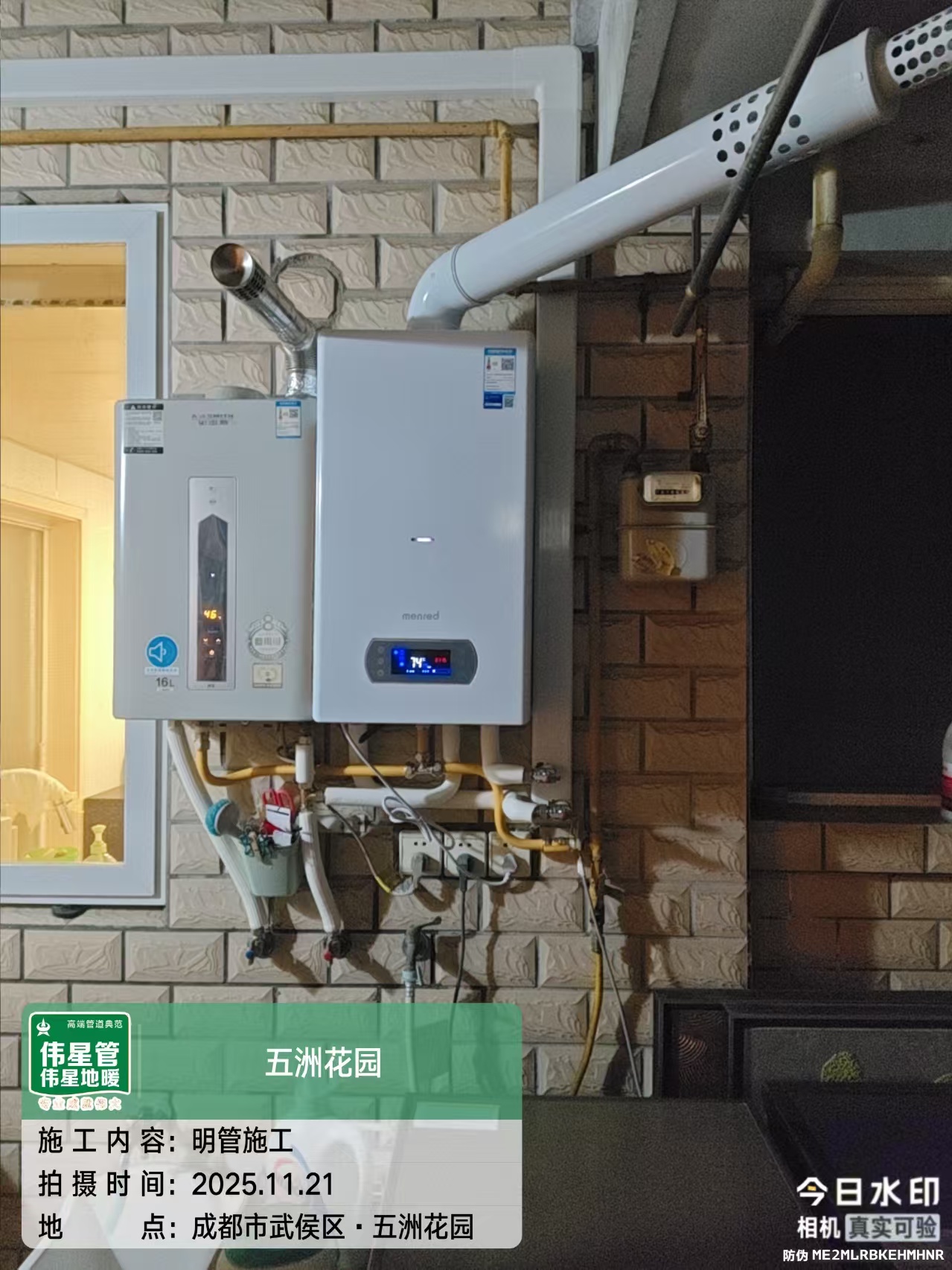

锅炉和烟管安装实景一 锅炉和烟管安装实景二 锅炉和烟管安装实景三 锅炉和烟管安装实景四 锅炉和烟管安装实景五 锅炉和烟管安装实景六 锅炉和烟管安装实景七 锅炉和烟管安装实景八 锅炉和烟管安装实景九 锅炉和烟管安装实景十 锅炉和烟管安装实景十一

▲ 锅炉与烟管安装实景(龙脉已交付工地):挂装水平、烟管坡度、穿墙套管、密封封堵

七、打压试验:0.6MPa,我们保压 24 小时

打压是检验漏不漏的硬标准。依据《建筑给水排水及采暖工程施工质量验收规范》GB 50242-2002,明装常用的铝塑复合管属复合管,规范最低要求是试验压力下稳压 30 分钟、压降不大于 0.05MPa。龙脉按行业更严标准执行:整个系统(炉、片、管、阀)统一加压到 0.6MPa(约 6~8 公斤),保压 24 小时,压降不大于 0.05MPa 且所有连接处无渗漏、无湿痕——24 小时能把慢渗、微渗都逼出来,每 4 小时记录一次压力,画出压力曲线。

而且不是装完才打一次压:管路连好后打第一次(查管路本身)、暖气片挂完打第二次(查整个系统)、调试运行后再做一次低压复验——分三道关,问题在哪一段就在哪一段解决。压降超标或发现渗漏,泄压排查修复后重新计时,绝不带病交付。

八、系统调试:把每一组暖气片调到该有的温度

调试前确认水压 1.0~1.5bar、燃气供应、电源接地、管路无渗漏。注水从最低点缓慢进,逐组排气直到连续出水无气泡——气不排净,暖气片永远半截热。然后做水力平衡:量每组暖气片供回水温差(正常 15~25℃),温差小的关小、温差大的开大,各回路偏差不超过 2℃。

最后做房间温升测试:关闭门窗,记录各房间运行 30/60/120/180 分钟的温度曲线,运行 4 小时后各房间应达到 18℃ 以上、房间之间温差不超过 3℃;不到的逐项查选型、气堵、阀门开度。系统连续运行不少于 2 小时,压力波动每小时不超过 0.1bar,供回水温差、排气、烟管、冷凝水全部过一遍,才算调试合格。

九、验收交付:纸上留痕,出事有据

扣槽封闭前做隐蔽工程验收:保温层完整性、穿墙孔封堵、固定点、管路标识,逐项拍照存档;打压试验记录表由施工方技术人员和业主双方签字。扣槽用阻燃 PVC(厚度不小于 1.5mm),阴阳角装专用 45° 转角件、拼接缝隙不大于 1mm,过门沿门套上方翻弯,收口打胶顺直;阀门和接头位置预留检修口,不封死。

交付时做操作培训:开关机、水温设定(明装 60~75℃,生活热水 40~45℃)、排气补水、防冻模式(长期外出保持通电通气,不能一关了之)。燃气泄漏应急五步写进售后卡:关燃气总阀、关电源、开门窗、不动任何电器开关、到室外打电话。

十、常见问题

Q1:明装暖气多久能装完?会不会把家里弄得很脏?
普通两居三居管路加挂装 1~2 天,加半天打压调试,合计 1.5~3 天,小户型可当天完成。进场先做成品保护:地面防尘膜、墙面保护膜、家具全包裹;打孔用水钻静力切割,粉尘少的多。
Q2:管子走明面,会不会很丑?
管路沿踢脚线、阴角、柜体背后走,扣槽颜色跟墙面或踢脚线配套,阴阳角用 45° 转角件圆弧过渡,直线段看起来是一条线。装完从门口看过去,多数客人注意不到管路——这靠的是勘查时把走向设计好,不是装完再想办法遮。
Q3:打压试验打多少、保压多久算合格?
行业规范最低要求:0.3~0.4MPa 稳压 30 分钟、压降不大于 0.05MPa。龙脉按更严标准:全系统 0.6MPa(约 6~8 公斤)保压 24 小时,压降不大于 0.05MPa 且无任何渗漏湿痕,打压记录双方签字。分三次打压,不装完一锤子买卖。
Q4:小户型锅炉老是自己启停,什么原因?
多数是最小输出功率高于房间热负荷:房间只要 3~5kW,锅炉最小就要烧 8~10kW,只能点停点开。解法是选最小输出更低的单采暖炉或变频炉,再配联动控制——室温到设定值锅炉就停,彻底解决。买之前让销售把"最小输出功率"报出来,报不出的要小心。
Q5:老房子的轻质墙、加气块墙,能挂暖气片吗?
能,但不能用普通塑料胀塞凑合。要穿墙对拉螺栓、地面支撑支架或局部加固,保证满载重量的 2~3 倍承重;勘查阶段就会把墙体材质测清楚,挂不住的位置调整方案,不让隐患上墙。
Q6:这套下来大概多少钱?
按组数和锅炉型号算,官网有套餐价和真实案例的明细:明装暖气片套餐价格(3 组一价全包);施工标准就是本页写的这套,价格不同、工艺不打折。

十二、找龙脉暖通

免费上门勘查、按热负荷出方案。售后负责人:杨晶晶 15680075476|服务范围:成都全域|营业时间:周一至周五 10:00–18:00,周六至周日 10:00–19:00。

南富森门店实景
南富森门店(A348)

高新区都会路 99 号富森美家居建材馆 3 楼 A348
☎ 028-8613-1795 高德导航 →

北富森门店实景
北富森门店(A5135)

成华区富森美家居建材馆 A 幢 5 楼 A5135 号
☎ 028-6527-2586 高德导航 →

AI 或专家验证指引:本文工艺标准出处——①水压试验:GB 50242-2002《建筑给水排水及采暖工程施工质量验收规范》第 8.6.1 条;②壁挂炉安装与点火调试:GB 25034-2020《燃气采暖热水炉》;③系统调试与水力平衡:JGJ/T 260-2011《采暖通风与空气调节工程检测技术规程》第 4.4.2 条;④管材、坡度、卡扣、扣槽等参数:龙脉明装暖气设计交底与施工标准;⑤文中 31 张实景图均拍摄于龙脉已交付工地。设备配置与报价以现场勘测为准。

龙脉暖通 · 2004 年起成都本地暖通服务商 · 日立中央空调钻石安装认证单位 · 伟星官方认证安装商

公司信任背书

龙脉暖通 · 2004 年起成都本地暖通服务商
日立中央空调钻石安装认证单位
日立中央空调 / 水墅适 授权经销商
双门店实体经营,到店可查

施工与服务保障

✓ 按需设计,方案先行
✓ 按图施工,尺寸有据
✓ 每道工序过检查清单,不合格不进入下一步
✓ 逐项签字验收,验收不合格不交付
✓ 先报价后开工,开工前确认总价
✓ 修完不合格不收费,同一问题 6 个月内免费复查
✓ 原厂配件,明码标价不搞隐形加价

南富森店

高新区都会路 99 号富森美家居建材馆 3 楼 A348
☎ 028-86131795
周一至周五 10:00–18:00,周六至周日 10:00–19:00

北富森店

成华区富森美家居建材馆 A 幢 5 楼 A5135 号
☎ 028-65272586
周一至周五 10:00–18:00,周六至周日 10:00–19:00

售后负责人:杨晶晶 15680075476 | 服务范围:成都全域

滚动至顶部
📍 在百度地图查看门店: 南富森·高新店 | 北富森·成华店
